Нижегородская ГЭС

Материал из Энциклопедия Нижнего Новгорода

Перейти к: навигация, поиск
Mys-11036276946sila3.jpg Народные герои одобряют эту статью
Поэтому рекомендуют продолжать текст в том же духе
Вид на Нижегородскую (Горьковскую) ГЭС с нижнего бьефа

Август 1955 г. Монтаж ротора первого гидроагрегата Горьковской ГЭС

Начало укладки бетона. Строительство здания ГЭС

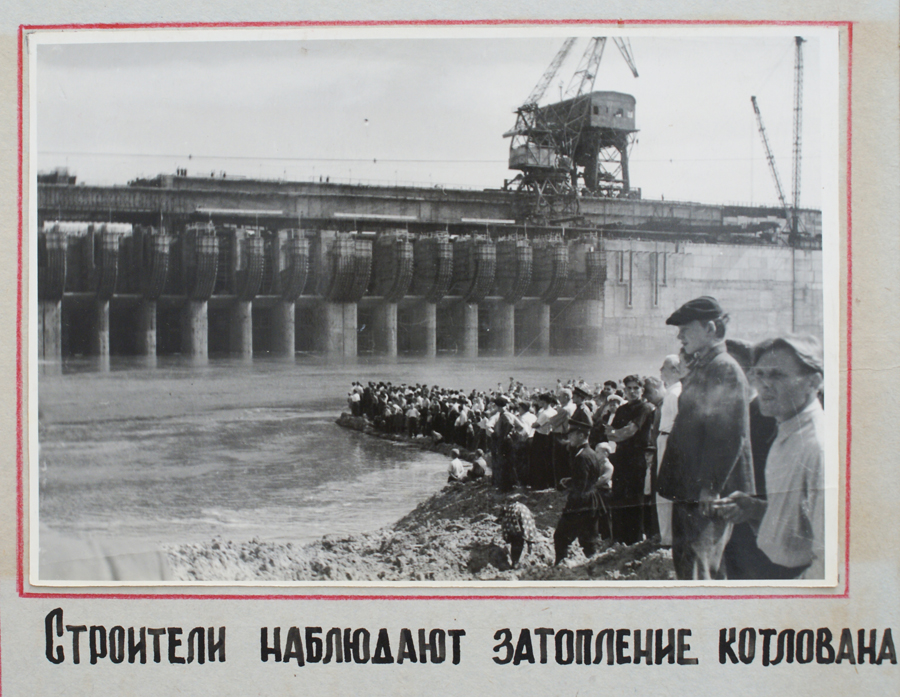

Строители наблюдают затопление котлована
Станции присвоено звание «Предприятие высокой культуры». Трудовой коллектив Горьковской ГЭС, 1960-е
Лопасть первой гидротурбины Горьковской ГЭС. Выставлена на территории Нижегородского Государственного Строительного Университета
Открытие навигации через шлюз № 14 и обводной. В торжественной обстановке флагманский пароход «Волга» с гостями и строителями на борту вошел в распахнутые ворота шлюза

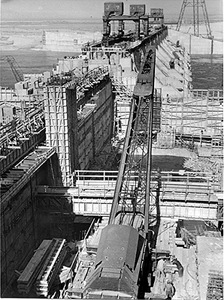

Монтаж колонн

Укрепление берега

Нижегородская Гидроэлектростанция, Нижегородская (разговорное наименование: Горьковская) ГЭС — плотина, предназначенная для выработки электроэнергии на реке Волга в городе Заволжье. Удерживает Горьковское Море. Длина водосбросной бетонной плотины 291 м, намывной земляной - 18600 метров. Оснащена восьмью гидроагрегатами: турбины поворотно-лопастного типа были изготовлены на Ленинградском металлическом заводе, генераторы – на заводе «Электросила». Диаметр турбин - 9 м. Турбина ГЭС введена в действие 2 ноября 1955 г.

Суть явления[править]

Горьковская ГЭС должна была стать элементом каскада гидротехнических сооружений, позволяющего проводить через р. Волга крупные подводные лодки с атомной энергетической установкой, которые производились, в частности, на Сормовском заводе.

В СССР это был проект самой большой по протяжённости действующей плотины.

Современные характеристики[править]

Оборудование[править]

Тип турбин: поворотно-лопастные Количество и марка турбин: 8хПЛ 510-ВБ-900 Расход через турбины, м³/сек: 8х500 Количество и марка гидрогенераторов 8xСВ: 1340/150-96 Мощность гидрогенераторов, МВт: 8х65

Шлюзы[править]

Двухниточные однокамерные.

Отвод энергии[править]

От станции проложены линии электропередач:

  • 220 кВ на подстанцию Вязники,
  • 220 кВ на Мантурово (ПС Звезда) через Семёнов,
  • две линии 220 кВ на Большое Козино (ПС Луч) (Нижний Новгород)
  • 110 кВ линии на Чкаловск и далее по берегу Волги на Кинешму.

Плотина[править]

Принадлежность: каскад Волжско-Камский Установленная мощность, МВт: 520 Среднегодовая выработка, млн кВт·ч: 1513 Тип ГЭС: плотинная русловая Расчётный напор, м: 17

История[править]

Как создавалась Горьковская ГЭС[править]

Строительство Горьковского гидроузла началось в 1948 году. Руководителя газеты скромно называли "товарищ Серый". Хоть строился объект средний по масштабам страны - в сравнении, например, с Волжской ГЭС, многие называли именно Горьковскую станцию «полигоном технических новшеств».

На стройку съехалось более 15 тысяч человек. Приезжали семьями, комсомольскими бригадами, жили в палатках, бараках, сборных домиках. Одновременно с возведением ГЭС появлялась и соответствующая инфраструктура для снабжения стройки и обеспечения жизни рабочих. Именно поэтому многие предприятия Городца и Заволжья обязаны своим появлением ГорьковГЭСстрою. Молодой город Заволжье, называемый тогда в народе «городом энергетиков», вырос на месте болот и лесов.

8500 личных домов и более 700 государственных строений были перенесены в Заволжье и Городец из деревень, которые попали в зону затопления.

Многие, приехав в сорок восьмом на строительство плотины, не представляли, насколько тяжелая работа им предстоит.

Некоторые, не выдержав, уезжали уже через месяц. А те, кто остался, — их было большинство — уже к 1951 г. сотворили настоящее чудо: их стараниями были возведены два микрорайона города — со школами, кинотеатром, Домом культуры, техникумом и больницей.

В апреле 1951 г. на месте будущей станции был уложен первый кубометр бетона. Руководители строительства объекта говорили: «Все, что делалось до этого дня, было лишь подготовкой к этому событию». По воспоминаниям очевидцев, такого количества народа не собиралось даже на первомайскую демонстрацию. Тысячи людей - сами строители, жители Городца, гости из Горького, Правдинска разместились на трибуне, построенной в котловане. На дно первого блока была уложена мемориальная доска с надписью: «22 апреля 1951 г. заложена Горьковская ГЭС».

24 августа 1955 г. состоялось перекрытие русла Волги. Теперь оставался главный рывок — подготовка станции к пуску. Только сами строители знают, чего стоило, сдержав обязательства, ввести в эксплуатацию три агрегата до конца 1955 г. 2 ноября 1955 года, в день, который считается датой рождения Нижегородской ГЭС, при пуске первого гидроагрегата станция выработала свои первые киловатты электроэнергии.

25 декабря 1956 года состоялся пуск восьмого гидроагрегата, мощность станции достигла 400 МВт. В 1959 году, после реконструкции системы охлаждения генераторов и усиления элементов турбин, общая мощность генераторов была увеличена на 120 МВт. Таким образом, общая установленная мощность ГЭС достигла 520 МВт.

Хроника строительства[править]

  • 16 ноября 1947 Вышло Постановление Правительства СССР о сооружении Горьковской ГЭС на Волге, близ древнего Городца
  • Май 1948 Прибытие первых строителей. На грандиозную стройку съехалось более 15 тысяч человек
  • 1948 Во временном поселке появилось 17 сборных финских деревянных домиков с печным отоплением. Большинство строителей жили в палатках, составляющих «Зеленый городок», расположенный на опушке соснового бора
  • Октябрь 1948 Завершено строительство железной дороги от станции Правдинск до строительной площадки
  • 7 ноября 1948 Прошел первый поезд
  • Лето 1949 После перекрытия Воложки, в образовавшейся тихой заводи способом гидромеханизации были намыты верховая и низовая перемычки котлована водосливной плотины и здания ГЭС
  • Октябрь 1950 Откачка котлована основных сооружений
  • Весна 1951 По решению обкома партии и обкома ВЛКСМ на стройку были направлены 1500 комсомольцев, в районе бывшей Воложки был разбит большой палаточный городок
  • 22 апреля 1951 В день 81-й годовщины со дня рождения В. И. Ленина, были уложены первые кубометры бетона в рисберму водосливной плотины. На дно первого блока была уложена мемориальная доска с надписью: «22 апреля 1951 г. заложена Горьковская ГЭС»
  • 12 октября 1951 Утверждение технического проекта в МЭС
  • 22 января 1953 Начало укладки бетона при строительстве здания ГЭС
  • Март 1953 Начало укладки бетона в шлюз № 13
  • Декабрь 1953 Начало укладки бетона в шлюз № 14
  • Лето 1955 Комплекс сооружений шлюза № 14 готов к эксплуатации
  • 12 августа 1955 Затопление котлована
  • 14 августа 1955 Открытие навигации через шлюз № 14 и обводной. В торжественной обстановке флагманский пароход «Волга» с гостями и строителями на борту вошел в распахнутые ворота шлюза
  • 24 августа 1955 Перекрытие русла Волги
  • 8-25 октября 1955 Затопление водохранилища с отметки 69 до 75,0 м
  • 2 ноября 1955 Первый гидроагрегат Горьковской ГЭС принял промышленную нагрузку
  • 25 декабря 1956 Пуск 8 агрегата и пуск станции на проектную мощность 400 000 кВт
  • 1956 Произошло открытие навигации Шлюза № 13
  • 29 июля 1957 Наполнение водохранилища до НПУ
  • 21 декабря 1959 После реконструкции системы охлаждения генераторов и усиления элементов турбин, мощность каждого генератора была увеличена на 15 МВт. Таким образом, общая установленная мощность ГЭС достигла 520 МВт
  • 29 ноября 1961 Правительственная комиссия приняла Горьковскую ГЭС в постоянную эксплуатацию
  • 7 мая 1962 Постановлением Совета министров РСФСР Горьковская ГЭС принята в промышленную эксплуатацию

Возведение станции в рассказах нижегородцев[править]

РусГидро, история ГЭС в лицах

Действительно, если судить по записям в трудовой книжке, Григорий Иванович Кашин — не энергетик. Его основная профессия — водитель. Но самые памятные километры его лесовозы, полуторки и самосвалы накручивали на строительстве Горьковской ГЭС с 1948 по 1957год , а вообще на ГЭС он работал до 1968.

«Ехали мы сюда по призыву Горьковского обкома комсомола. Важность такого дела понимали все — в послевоенное время по-настоящему мечтали о том, как быстрее поднять страну. Ведь тогдашние комсомольцы — это дети войны, знакомые с адским трудом. В 10-12 лет, а то и младше мальчишки пахали землю, убирали хлеб, шли с матерями на лесоповал. Как мы выдерживали — голодные, холодные — не знаю. Взрослые — понятно, а вот откуда у детей был такой героизм...».

Именно военная закалка, желание оправиться от разрухи, тоска по лучшей жизни давала людям силы. «У тех, кто приехал строить ГЭС, было настроение созидать, — говорит Григорий Иванович, — и условий-то не было, а жить хотелось, как никогда».

Да, условия были спартанские — жили сначала в бараках, в палатках по 8-12 человек.

Самый большой палаточный городок разбили прямо на месте будущего моря, зато до работы тамошним обитателям было рукой подать. Остальным повезло меньше - добирались на смену по лесам и болотам. Но — молодые, лихие, — все им было нипочем. Хотя нет, дал как-то молодой организм шофера Кашина сбой — ремонтировал зимой машину: мороз, а он на земле, — вот и заработал воспаление легких. Судьбе за бюллетень благодарен и по сей день, ведь кабы не заболел, вряд ли встретился со своей супругой, Ниной Васильевной. Черноокая красавица медсестра приглянулась и характером, и веселым нравом.

Сыграли свадьбу в мае 1950, в здании бывшей школы, — к тому времени построили каменную, а в прежней, деревянной, на жительство разместили людей. Гостей было немного — человек 12. И хоть обошлось без свадебных нарядов и шикарных столов, — соленые огурчики, картошка, жареная рыба да пирог — такое было угощенье, — молодые были счастливее всех на свете.

Быстро строилась и станция, и город. Через год супруги Кашины — новоселы. Двухкомнатные хоромы с печным отоплением дали с расчетом на прибавление в семействе и не ошиблись, — в пятьдесят втором на свет появилась первая дочка. Григорий к тому времени уже был в передовиках, ему в числе самых достойных, поручили укладку первого бетона. Масштаб работ на ГЭС он до сих пор вспоминает с восхищением.

«Удивительное зрелище — огромный котлован, на дне которого копошатся человечки ростом с мизинец, движется техника. Вниз, в эту чашу спускалась железная дорога, шли вагоны с бетоном и щебенкой. А смотришь со дна на громаду гидросооружений и удивляешься, что все это построено человеческими руками. То, что сейчас видно над водой — малая часть. Скученность рабочих была огромная, но, видимо, сам Бог хранил людей, какие-то проблемы или несчастные случаи были исключением».

А вот примеров самоотверженности хватало. Помнит Григорий Кузьмич Первомай 1955 года. Такого паводка не было лет тридцать. Неожиданный, бурный, — вода подступила к самому краю перемычки, которая защищала котлованы, где строились шлюзы. Ждали спада, но Волга, вопреки всем прогнозам, продолжала упорно пробивать себе дорогу. Первого мая праздник не отмечал никто, в котловане висел плакат: «Все силы на спасение шлюза!». Перемычку разделили между всеми по метрам, у каждого участка был свой хранитель. Без остановки работал земснаряд, самосвалы подвозили песок, девушки носили песок в подолах. И все-таки в самый полдень вода «проела» преграду и хлынула в котлован. И вот люди бросаются закрыть собой промоину — рабочий Козлов, инженер Зосима Львович Серый, другие бегут к самосвалам за тяжеленными мешками с цементом и бросают, бросают в пасть стихии. Так весь день и всю ночь, пока вода не отступила.

«Дружные были люди... и по национальности много было разных, но все были одинаково равны и дружны. И начальство всегда с нами запросто общалось, в одном строю с нами были». С особой теплотой все строители всегда говорят о главном инженере ГорьковГЭСстроя Константине Владимировиче Севенарде. Умел он к каждому найти подход, и с молодыми, и с бывалыми строителями находил о чем поговорить, что подсказать. И на работу шел не в управление, а на стройку, и днем, и ночью проверял, как идут дела, как ведет себя бетон, какие проблемы у рабочих.

«Я ведь как с ним познакомился, — говорит Григорий Иванович, — нам байдарки привезли, спортом заниматься, а управляться с ними как — никто не знает. Я попробовал, раза три перевернулся, смотрю, мужчина на берегу машет, вызвался мне показать, как на этой байдарке плавать. И не знал тогда, что это Константин Владимирович, а потом уж при каждой встрече мы здоровались».

А еще главный инженер Севенард любил спорт, собрал футбольные команды ребят из разных подразделений, и в выходной день весь город, а точнее все его мужское население пропадало на городском стадионе, построенном уже в 1953 году. Была и самодеятельность, и свои «звезды».

Гитариста Шацкого знали все строители, а без танцоров Парамонова и Клочкова с чечеткой «на бис» по третьему кругу не обходился ни один праздник.

«Телевизоров-то не было, такая радость была в этом футболе, в этих праздниках, жаль, сейчас такого нет».

Современное положение[править]

19 февраля 1991 Горьковская ГЭС была переименована в Нижегородскую, в 1993 — реорганизована в Открытое акционерное общество «НижГЭС», учредителем которого выступило РАО «ЕЭС России». С 1 февраля 2004 года осуществление функций единоличного исполнительного органа ОАО «Нижегородская ГЭС» было передано ОАО «Управляющая компания Волжский гидроэнергетический каскад» (дочерняя компания ОАО «ГидроОГК»). 9 декабря 2003 года было зарегистрировано ОАО «Нижегородская ГЭС». 9 января 2008 года ОАО «Нижегородская ГЭС» было ликвидировано в связи с присоединением к ОАО «ГидроОГК», преобразованной в 2008 году в ОАО «РусГидро».

Музей Нижегородской ГЭС[править]

Открытие музея Нижегородской ГЭС. 31.01.08

29 января 2008 года музей гидроэнергетики принимал первых посетителей – руководство филиала «Открытого акционерного общества федеральной гидрогенерирующей компании»-«Нижегородская ГЭС».

Экспозиция музея, разработанная по классической схеме - от истории к современности, наглядно продемонстрировала процесс развития энергетической отрасли в России. История строительства Нижегородской ГЭС, ее современное состояние и перспективы развития – представлена на стендах.

Элементы декора, такие как, подвесной потолок, имитирующий волны, светильники, стилизованные под опоры линий электропередачи, форма стендовых конструкций способствовали созданию в музее особой, индивидуальной атмосферы.

Электрифицированные карты, макеты, действующие и архитектурные, мультимедийные сенсорные киоски, турникеты позволили разнообразно визуализировать информацию и добиться целостности и насыщенности экспозиции.

Каждый экспонат в экспозиции по-своему уникален. Так, например, действующий макет «Водяная мельница» возвращает нас далеко в прошлое и дает нам понимание того, какой долгий путь прошло водяное колесо, прежде чем стать гидротурбиной.

Официальное открытие музея назначено на 22 марта – Международный день воды.

Контакты[править]

+7 83161 7 96 79, +7 83161 7 96 80 /факс.

Интересные факты[править]

  • За 54 года работы (у 2009 году) станцией выработано почти 83 млрд кВт*ч электроэнергии.
  • Финансирование реконструкции Нижегородской ГЭС частично производится за счет средств кредита Европейского Банка Реконструкции и Развития.
